【执行标准】:GB28375-2012
【产品名称】:隧道防火涂料
【英文名称】:Tunnel fire coatings
1、施工机具:
挤压式压浆泵或喷枪喷涂机、空压机、抹涂板、抹子、清洗机、运输工具等
2、施工准备:
①搭建脚手架或使用工程移动车
②通电、通水、通路
③去除隧道基面油污、浮尘等
④对凹凸不平的表面接缝处修正
⑤漏水的地方修补做好防水补漏
3、施工环境

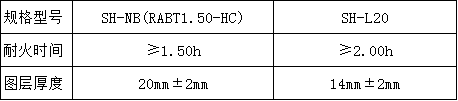

施工温度≥5℃,相对湿度<90%,风力≤4级;当风力>4级时,需封洞或遮挡;当施工在0℃-5℃时,需添加防冻剂
4、基层施工:
①涂料为单组份,第一遍拉毛,需处理干净表面油污、粉尘,拉毛工艺粉料:专用乳液=100:20加水调制稀稠合适,辊涂喷涂匀可,厚度以2-5 mm左右为宜。
② 第二遍施工,拉毛干燥后喷涂,在现场大约按粉料:水=1:1(质量比)配比,建议用搅拌机搅拌均匀,喷涂时搅拌好的涂料,通常使用时间控制在 60min之内,用喷涂机从隧道腰部从下而上喷涂,以 5~20mm为宜,亦可多遍喷涂,直至喷涂达设计厚度为止,若要求平整,可用抹涂法进行最后一道施工。20mm 以上厚度建议粘钉挂网,如有特别要求在5mm以上亦可粘钉挂网或贴网。
5、 表面要求装饰施工的:
在基层干透,即手“抠”不动时,大约3天后,表面可喷涂装饰用的饰面型防火涂料。重点工程,最好刮一次防火涂料找平。可喷涂,亦可刮涂。
6、 养护:施工完毕,常规自然养护30天,养护条件与普通混凝土相近,涂层出现人为损伤,及时修补。
注意事项:
1、本产品不能同其它涂料、油漆相混。
2、施工时每次配料不宜过多,用多少配多少。未用完的涂料须密封保存;粉料一经开启,立即使用,以免受潮结块则不能使用。
3、涂料应在5-35 ℃的环境下保存,严禁冻结,严禁暴晒。
4、放置时间过长且开始硬化的粉料不宜再用。
包装及储运:
1、粉料不能雨淋、水浇、曝晒,置放干燥、通风处;
2、液料防爆晒和雨淋,不宜0℃以下存放,有效期半年,运输
按一般物料运输。
